Ventisettesima guida operativa Odoo 19 per PMI italiane. Il kick-off meeting è il primo giorno effettivo del progetto Odoo. Una preparazione superficiale del kick-off significa partire con scope confuso, ruoli non chiari e aspettative disallineate. Un kick-off ben strutturato allinea team, partner e management su obiettivi, tempi, responsabilità — e accelera tutto il progetto.
In questa guida vediamo: come preparare il kick-off, agenda dettagliata (4 ore), partecipanti obbligatori, deliverable da consegnare, primi 30 giorni post-kick-off, errori da evitare, casi pratici PMI.
Quando organizzare il kick-off
- Dopo: firma del contratto, pagamento prima milestone (10-20%)
- Prima: di qualsiasi attività operativa (setup, import dati, sviluppo)
- Tempistica tipica: 5-10 giorni lavorativi dopo firma contratto
- Durata: 3-4 ore, mai meno (è una sessione critica)
- Modalità: in presenza è meglio, in remoto accettabile per team distribuiti
Chi deve partecipare al kick-off
Dal lato cliente (PMI)
- Project Sponsor (CEO/Direttore Generale): obbligatorio, almeno per apertura/chiusura
- Project Owner: chi guida il progetto giorno per giorno (spesso CFO o Direttore Operativo)
- Key Users: 1 per ogni area (vendite, magazzino, amministrazione, etc.)
- IT Manager / Sistemista: per aspetti infrastrutturali
- Commercialista esterno: opzionale, raccomandato per setup contabile
Dal lato partner Odoo
- Account Manager: relazione commerciale
- Project Manager: gestione tempi e milestone
- Functional Consultant Lead: business analysis
- Technical Architect: setup infrastruttura
- Sviluppatore senior (opzionale se customization minime)
Agenda kick-off (4 ore)
00:00 – 00:30 — Benvenuto e introduzioni
- Apertura Project Sponsor cliente: 5 minuti su perché il progetto è importante
- Apertura Account Manager partner: 5 minuti su impegno e successo cliente
- Giro di tavolo: nome, ruolo, aspettativa principale (1 minuto a persona)
- Allineamento sul “perché siamo qui” (non sul “cosa faremo”)
00:30 – 01:00 — Recap progetto
- Obiettivi misurabili (es. -30% tempo amministrativo, +20% lead conversion)
- Scope tecnico (moduli, integrazioni, customization)
- Out of scope: cosa NON faremo (anche più importante)
- Timeline alto livello (5-7 milestone)
- Budget complessivo (trasparente con tutti i partecipanti)
01:00 – 02:00 — Metodologia e processo
Project management e tracking
Tutte le attività del progetto vanno tracciate in un sistema unico. Odoo Project stesso può essere usato per il project management interno, con board kanban per fase:

- Quale tool useremo (Odoo, Jira, Trello, etc.)
- Stage workflow (es. Backlog → In Progress → Review → Done)
- Chi crea i task (PM partner) e chi li chiude (key user cliente)
- Cadenza standup (giornaliero? 3x settimana? settimanale?)
Change request process
- Forma scritta (email + template)
- Stima costo/tempo entro 48h
- Approvazione esplicita prima di partire
- Tracking nel sistema progetto
Riunioni regolari
- Weekly status meeting: durata, partecipanti, agenda fissa
- Steering committee: ogni 2-4 settimane con management
- Demo settimanale (raccomandata): partner mostra cosa è pronto
02:00 – 02:15 — Pausa caffè
02:15 – 03:00 — Pianificazione settimane 1-4
- Calendario dettagliato delle prime 4 settimane
- Discovery workshop per ogni area funzionale (vendite, magazzino, etc.)
- Accessi necessari da preparare (server, repository, dati)
- Persone responsabili e tempi

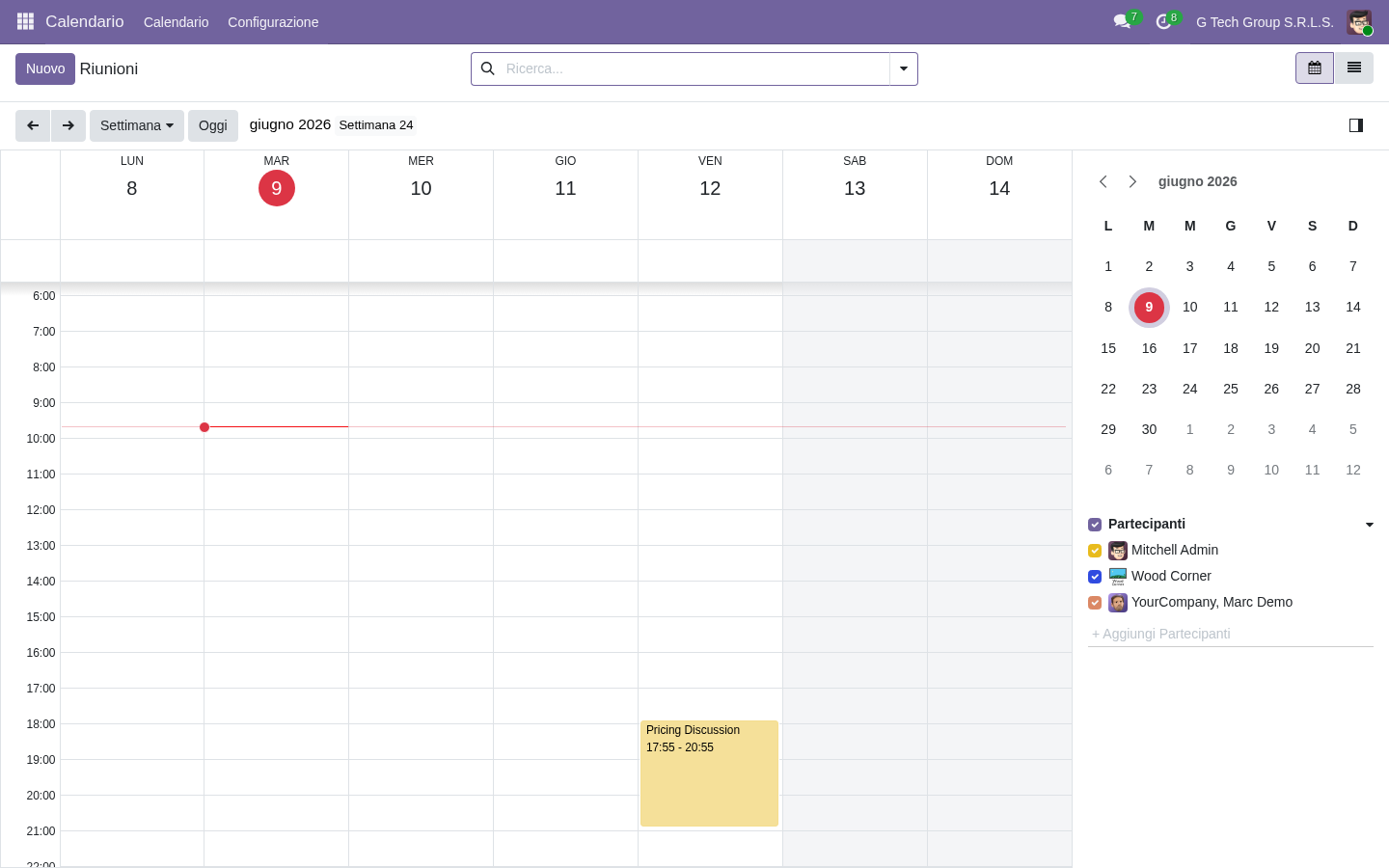

03:00 – 03:30 — Scheduling e calendario condiviso
Tutte le riunioni ricorrenti del progetto vanno pianificate immediatamente nei calendari di tutti i partecipanti:

- Daily standup ricorrente (es. Lun-Mer-Ven, 09:30-09:45)
- Weekly status (es. ogni Venerdì, 14:00-14:45)
- Steering committee (es. ultimo Giovedì del mese, 16:00-17:00)
- Demo settimanale (es. ogni Giovedì, 11:00-12:00)
- Discovery workshops (programmati nei prossimi 15 giorni)
03:30 – 04:00 — Comunicazione e canali
Il successo del progetto dipende dalla qualità della comunicazione quotidiana. Odoo Discuss permette di creare canali dedicati per stream specifici:

- Canale generale: tutto il team progetto, annunci importanti
- Canale tecnico: sviluppatori + IT cliente, dettagli implementativi
- Canale funzionale: key users + consultant, dubbi di business
- Canale escalation: solo PM + sponsor, problemi critici
- Regole di comunicazione: email per decisioni formali, chat per quotidianità
- Tempo risposta atteso: 4 ore lavorative per messaggi non critici
Deliverable da consegnare al kick-off

Dal partner
- Project Charter firmato (2-3 pagine, sintesi progetto)
- WBS (Work Breakdown Structure) dettagliato
- Gantt chart prime 8 settimane
- Lista contatti team con ruoli e telefoni
- Documento di processo (escalation, change request, riunioni)
- Template documenti (verbale riunione, change request)
Dal cliente
- Lista key user con ruoli e disponibilità settimanale
- Mappa dei processi attuali (anche basic, in PowerPoint va bene)
- Dati di esempio (es. 100 clienti, 500 prodotti per primi test)
- Lista integrazioni con sistemi esterni
- Vincoli temporali (es. picchi stagionali, ferie programmate)
Primi 30 giorni post-kick-off

Settimana 1: Discovery workshops
- Workshop di 2-3 ore per area funzionale (vendite, magazzino, amministrazione, etc.)
- Mappa dettagliata processi AS-IS
- Identificazione gap e pain point
- Disegno preliminare TO-BE
Settimana 2: Setup tecnico
- Installazione Odoo 19 su staging environment
- Setup struttura base (azienda, piano dei conti, magazzini)
- Configurazione utenti e ruoli
- Test connessioni integrazioni esterne
Settimana 3: Configurazione moduli
- Setup moduli core (Sales, Purchase, Inventory, Accounting)
- Configurazione workflow standard
- Prima demo con key user (raccolta feedback)
Settimana 4: Personalizzazioni e import dati
- Sviluppo customization specifiche
- Import anagrafiche pulite (clienti, prodotti)
- Test workflow end-to-end
- Pianificazione UAT (User Acceptance Test)
Errori comuni nel kick-off
“Kick-off troppo breve (1 ora)”
Problema: non c’è tempo per allineare aspettative, ruoli, processi.
Soluzione: minimo 3 ore, ideale 4. Il tempo speso ora si recupera 10x nelle settimane successive.
“Sponsor assente al kick-off”
Problema: il team perde il senso di urgenza/importanza del progetto.
Soluzione: il Project Sponsor (CEO o equivalente) deve essere presente almeno per l’apertura e la chiusura. Anche solo 30 minuti, ma in modo visibile.
“Solo focus su tecnologia, non su processo”
Problema: si parla di moduli Odoo ma non di come cambieranno i processi di lavoro.
Soluzione: agenda bilanciata 30% tech, 70% process/business.
“Nessun deliverable concreto dopo kick-off”
Problema: il giorno dopo il kick-off nessuno sa cosa deve fare esattamente.
Soluzione: lista action item con responsabile e deadline, condivisa entro 24 ore.
“Aspettative non gestite”
Problema: cliente pensa che in 2 mesi sarà tutto pronto, partner sa che servono 6.
Soluzione: timeline trasparente al kick-off, con buffer realistici. Sotto-promettere, sopra-consegnare.
Casi pratici PMI italiane
Caso 1 — Distributore B2B: kick-off ideale
- 4 ore in presenza, sponsor presente
- 14 partecipanti totali (8 cliente + 6 partner)
- Lavagna fisica con timeline visiva
- Deliverable: project charter firmato, gantt 8 settimane, 12 action item
- Risultato: progetto chiuso in tempo e budget
Caso 2 — Manifattura: kick-off in remoto
- 3 ore via Meet, registrato
- 11 partecipanti, sponsor presente solo per apertura
- Miro board condivisa per appunti collaborativi
- Risultato: leggera perdita di engagement nelle settimane successive, recuperato con weekly status
Caso 3 — E-commerce: kick-off mancato
- Partner ha saltato il kick-off “per risparmiare tempo”
- Setup partito direttamente
- Risultato: 3 settimane di rilavorazione perché key user vendite non era allineato
- Lesson learned: il kick-off non è opzionale
Caso 4 — Studio professionale: kick-off troppo formale
- 6 ore con 23 partecipanti, troppi stakeholder
- Energia esaurita dopo 3 ore, discussioni superficiali
- Lesson learned: keep it focused, max 12-15 persone, max 4 ore
FAQ
Devo per forza fare il kick-off in presenza?
Raccomandato per la prima volta, soprattutto per team che non si conoscono. In remoto è accettabile con buona regia (camera accese obbligatorie, lavagna virtuale, breakout rooms per workshop).
Quanto costa il kick-off?
Generalmente incluso nel prezzo progetto. Se il partner lo fattura a parte (es. 1-2k €), è un red flag — significa che non lo considera parte integrante del valore offerto.
Posso fare più di un kick-off (es. per fase)?
Sì, per progetti molto grandi (> 200k €) ha senso un mini kick-off per ogni fase principale (es. fase 1 Sales+CRM, fase 2 Manufacturing, fase 3 Accounting). Migliora focus e engagement.
Cosa fare se il kick-off va male?
Non procedere comunque. Convocare un kick-off “reset” entro 2 settimane con preparazione migliore. Meglio perdere 1 settimana ora che 6 mesi dopo.
Il commercialista esterno deve essere al kick-off?
Consigliato se il setup contabile è complesso (regimi fiscali multipli, gruppi IVA, sedi multiple). Almeno per la sezione contabile (1-2 ore). Costo: 200-500 € di parcella, evita errori di setup costosi.
Prossimi passi
Nelle prossime guide vedremo come strutturare il piano di formazione per il team Odoo, come gestire il training della go-live week, e come monitorare l’adozione del sistema nei primi 90 giorni post-rollout.
Vuoi supporto per organizzare un kick-off Odoo efficace?
G Tech Group accompagna le PMI italiane dal kick-off al go-live con metodologia strutturata. Include template Project Charter, agenda kick-off personalizzata, action item tracking.
Richiedi un preventivo gratuito oppure prova la nostra demo Odoo 19 live. Oppure prova Odoo direttamente su odoo.com (link partner Brentasoft).
Vuoi una soluzione su misura per la tua azienda?
Brentasoft sviluppa gestionali, CRM e software personalizzati per PMI italiane. Parliamo del tuo progetto.
